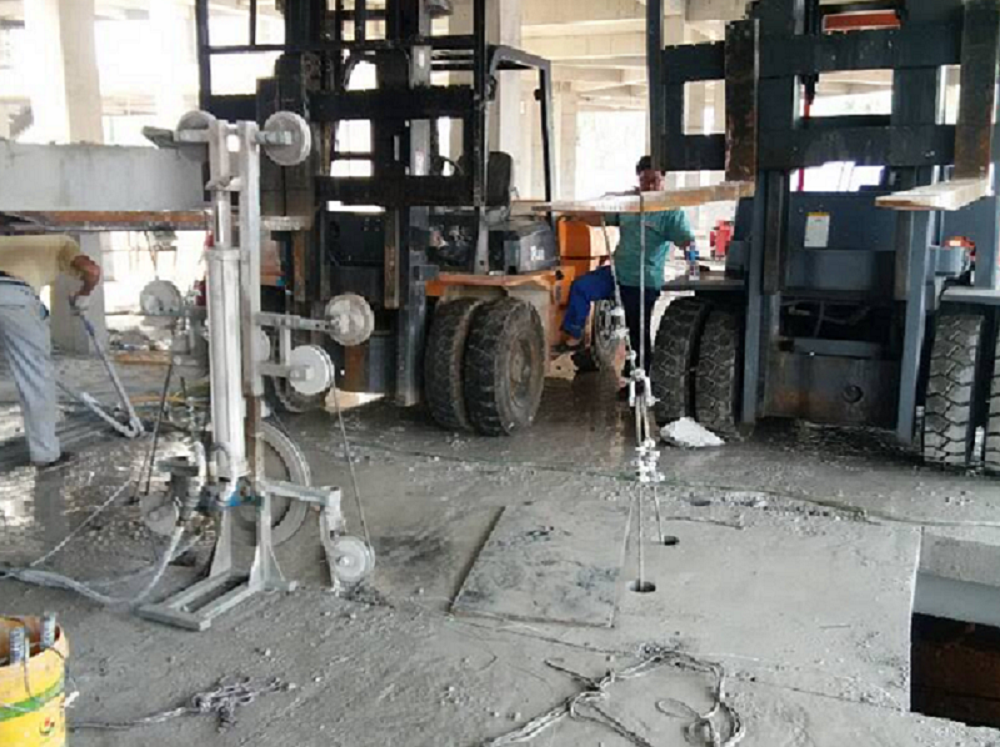

建筑改造樓板無損切割靜力分離拆除工程是近幾年發展起來的一種的新型靜力拆除施工工法,無損(靜力)切割拆除技術由于不受施工場地、環境保護、工期、原因等條件限制,具有快速,不影響周圍環境,具有工期短、系數高等優點,因而在建筑加固改造工程中應用廣泛。是專門針對切割分離大型鋼筋混凝土構筑物而設計的。它的主要原理是通過液壓馬達高速驅動帶有金剛石串珠的鋼絲繩索(金剛石鋼繩)繞著被切割物體運轉,在一定張拉力的作用下,高速磨削被切割物體,產生的磨屑和熱量被冷卻水帶走,終達到分離被切割物體的目的。可以解決盤鋸切割技術因本身的局限不能切割的特殊要求,如:厚度大于50cm構件的切割、不規則建筑的切割、水下建筑的切割等。
樓板切割拆除是常見的工程項目,現在有*的建筑公司接單。對我們普通家庭來說,如果裝修復式樓或躍層,可能需要進行樓板切割拆除,下面小編整理了有關樓板切割拆除的具體施工方法。
一 . 拆除切割必須按圖紙要求尺寸,部位拆除,誤差尺寸在正負10mm以內。拆除部份不能損壞原結構。拆除后場地必須清理干凈。此工程拆除鉆孔均為梁、板,并有一定高度,拆除鉆孔安全性相當重要,必須進行對拆除物進行支撐,施工難度增加,為確保質量、安全,此項工作由現場負責人專門負責。
(1)、按每小塊不超過500公斤為原則進行切割,切割后的混凝土塊卸于下一層樓面或地面上。
(2)、根據設計圖紙要求,確定切割區域,先在樓板表面用墨線彈出所需切割的邊線,再根據起吊設備情況確定樓板分塊尺寸,為1.5m×1.5m左右。
(3)、清理切割區域場地,主要包括地面建筑及裝飾垃圾的清理,影響切割的各種管線(風管、電線管、雨水管等)。
(4)、樓板周邊采用平推式電動切割機切割,中間部分通過膨脹螺栓將小型切割機的軌道固定于被切割板面上,進行分塊切割。
(5)、主體結構樓板切割前用型鋼制作吊裝龍門架,吊架固定于梁上。在欲切割的樓板塊上用鉆孔機均勻鉆4個孔,將鋼絲繩穿過,然后分邊掛于兩個手拉葫蘆的吊鉤上,混凝土切割后的吊裝葫蘆架于吊架上。
(6)、拉緊手拉葫蘆,使其充分受力;
(7)、采用鋼筋混凝土切割機,配備專門人員指導施工。
