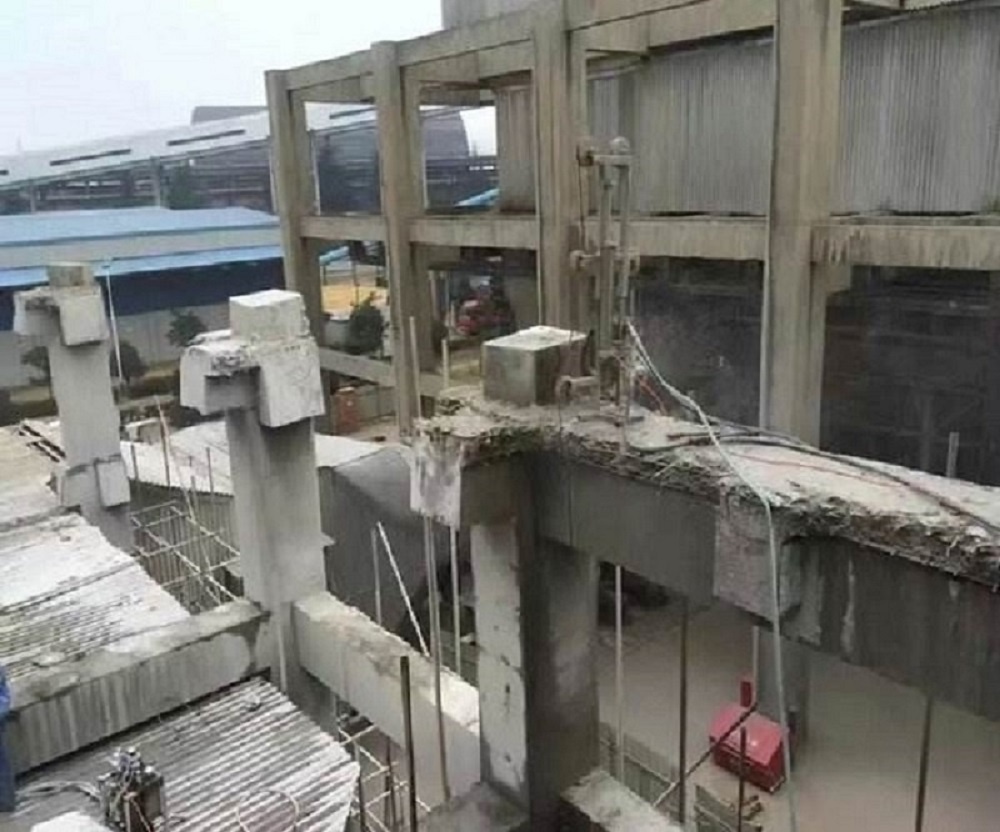

混凝土切割柱子切割
(1)、切割柱水平方向用5T手拉葫蘆連接,以便切割時柱均勻受力,保持柱平衡。
(2)、保持平衡的狀態下用φ100水鉆截斷4/5的柱,保留柱傾倒一面的鋼筋作為支點。
(3)、安排操作工人在3個不同方向的葫蘆位置準備吊裝,吊裝時三個操作工同時收放葫蘆,保持柱的平衡,當1號葫蘆收緊時,2號和3號葫蘆同時放松,如此類推直到把柱放倒在預先放置的廢棄輪胎上,然后割斷預留鋼筋。
(4)、在樓面用φ100水鉆把柱分段,利用液壓叉車把分段后的柱運至吊裝位置,采用吊車吊至地面破碎。
混凝土框架梁切割
(1)、前期準備工作同板切割。
(2)、安裝臨時支撐。由于切割時將原結構梁截斷,必須對剩余梁段安裝臨時支撐,以保證結構安全。支撐材料采用鋼管等。具體做法為:量取比梁底凈高略短的鋼管,兩頭焊10mm鋼板,上端鋼板用膨脹螺栓錨固于梁底,下端用木楔塞牢,支撐離切割線約800mm。
(2)、在切割梁的上層梁上打2根Ф12膨脹螺絲,掛上12mm厚鐵板做吊點,共做兩個,然后各套上一個3噸手拉葫蘆。
(3)、將鋼絲繩套入待拆除梁兩端,然后掛在手拉葫蘆吊鉤上,并拉緊葫蘆。
4)、采用鋼筋混凝土切割機,配備專門人員在梁拆除定位線兩端進行切割。
(5)、采用墻面切割機或鉆孔機排孔切割墻體,如采用墻面切割機需在墻面安裝軌道。一般先拆除下部墻塊,再拆除上部墻塊;
(6)、采用手拉葫蘆將切割下的墻體輕放至樓面上。

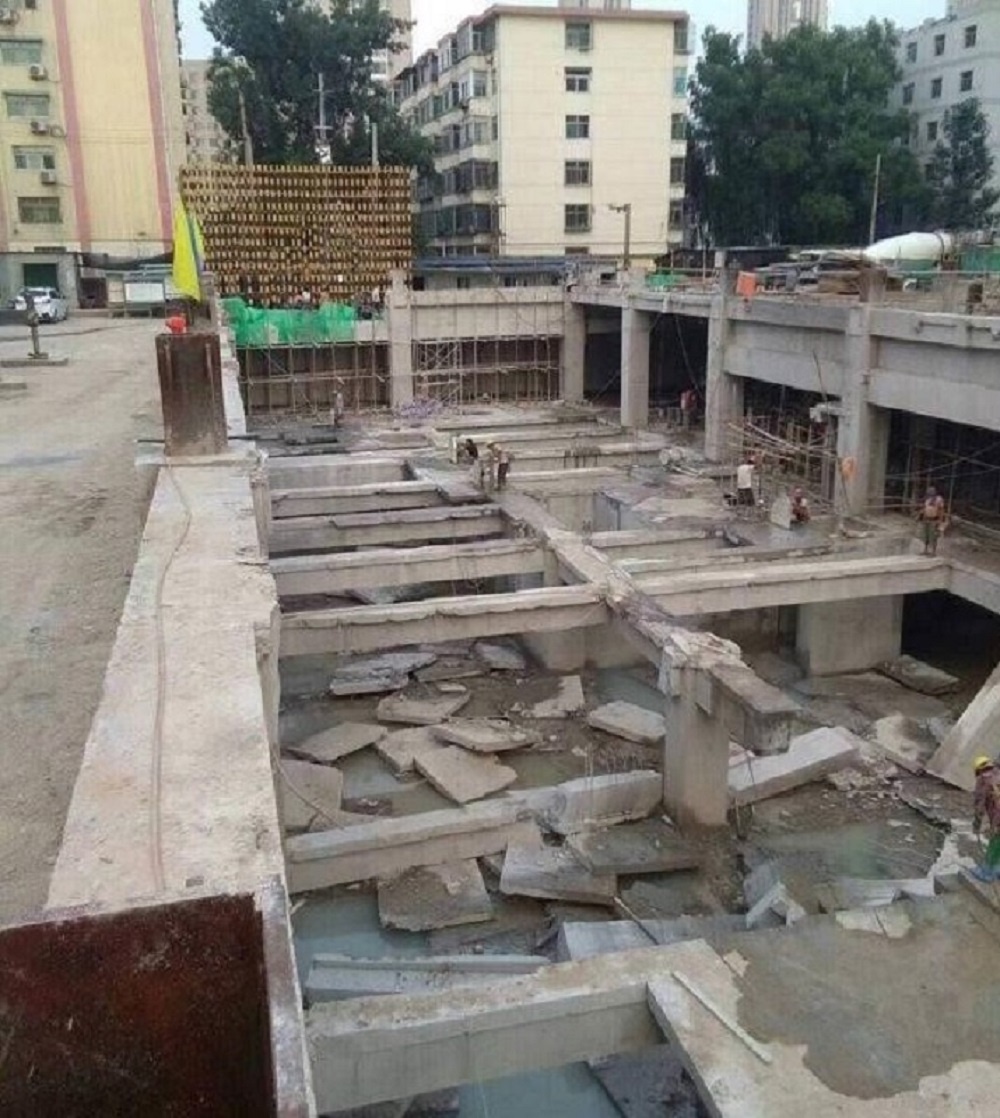

混凝土樓板切割拆除施工程序
確定拆除部位 → 搭設第二步板底及次梁的支撐架 → 放探孔定位線 → 鉆探孔→根據探孔放鉆孔線→ 水鉆鉆步板的孔 → 設置臨時圍護欄 → 破除步的樓板砼 → 搭設第三步板底的支撐架 → 拆除第二步板底的支撐架 → 水鉆鉆第二步板的孔 →破除第二步的樓板砼 → 依此循環到板全部拆除完畢 → 建渣清運
施工要求
確定鉆孔拆除部位,拆除部位必須按圖紙反復核對,無誤后才能進行,根據施工現場實際情況,先拆樓板砼,后拆除鋼筋,拆除部位周邊產品保護措施應可靠,對易碎易損物品應做好嚴密隔離措施。
安裝支撐架:支撐架必須牢固可靠,承重必須滿足要求,支撐架必須緊貼板底。
分部鉆孔拆除:被拆結構與原結構連接處不得未經鉆孔就使用風搞拆除,以免影響原結構質量。
拆除樓板:拆除樓板不得損壞周邊鋼筋。拆除的樓板與保留的樓板混凝土分離后,才能進行原位破碎拆除,以確保拆除部位不損壞周邊結構。
設置臨時圍護欄:拆除混凝土引成的樓面空缺,應設置臨時圍護欄,圍護欄設置應醒目,牢固可靠。
清運:拆除的混凝土應及時清運,保持施工現場整潔。
